TP Hồ Chí Minh: Nỗ lực khép kín Vành đai 3 - FIATO Airport City

09/09/2025

Là dự án hạ tầng lớn nhất về nguồn vốn được thực hiện ở phía Nam, dự án xây dựng đường Vành đai 3 TPHCM dài 76 km có quy mô đường cao tốc đi qua các địa bàn TPHCM, Tây Ninh và Đồng Nai.

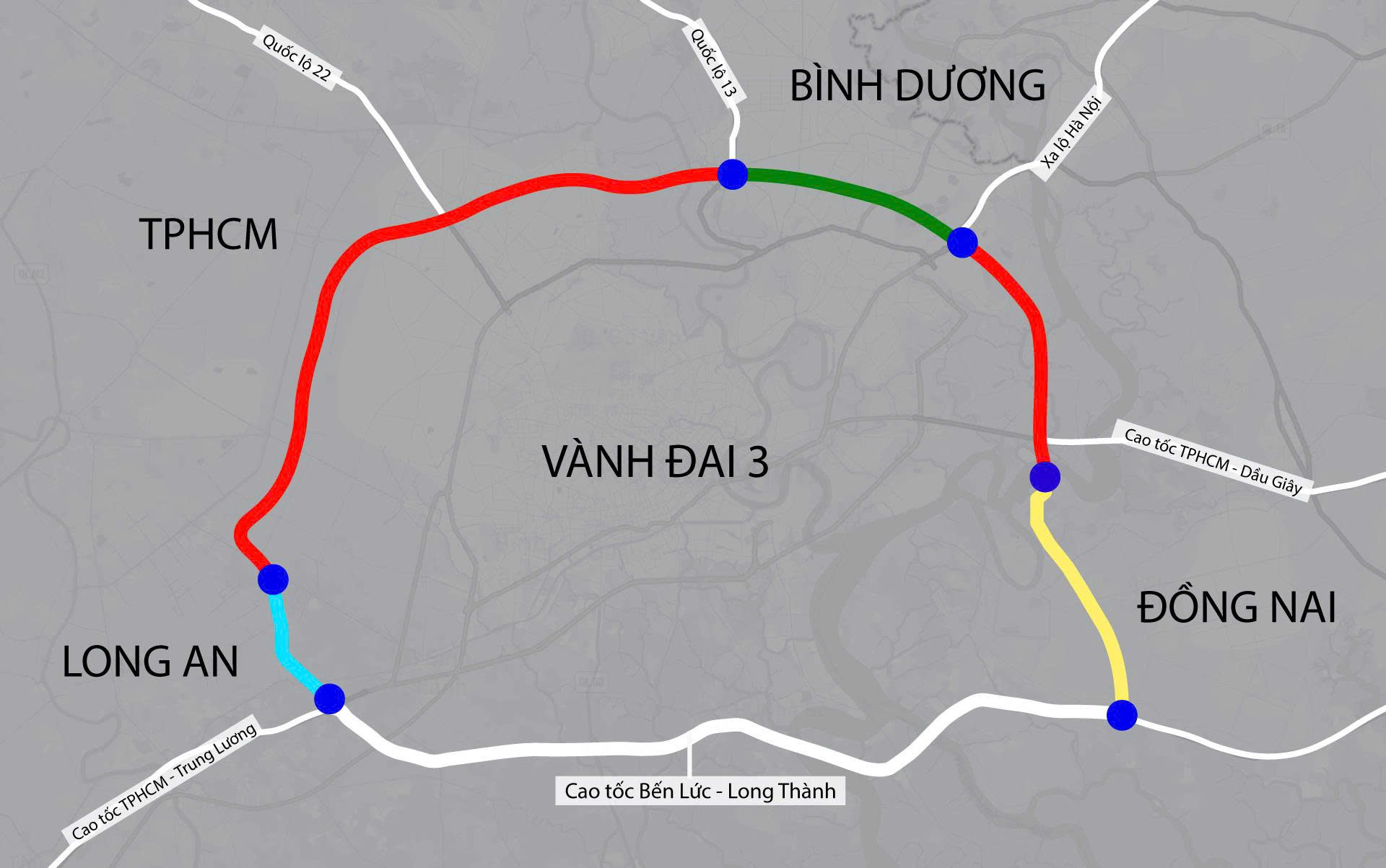

vanh-dai-3-1.j pg

Dự án Vành đai 3 TPHCM – Quy mô và ý nghĩa chiến lược

Cùng với cao tốc Bến Lức - Long Thành (54km), Vành đai 3 TPHCM sẽ tạo thành vòng tròn khép kín, được kỳ vọng giảm ùn tắc kẹt xe cho nhiều tuyến đường cũng như rút ngắn khoảng cách từ các phường trung tâm như Sài Gòn, Xuân Hoà tới các phường Vũng Tàu, Tam Thắng, Bà Rịa…(TPHCM). Tuy nhiên, hiện dự án vẫn gặp một số khó khăn nhất định về mặt bằng, vật liệu và tiến độ chưa đồng đều giữa các gói thầu thi công.

vanh-dai-3-5.j pg

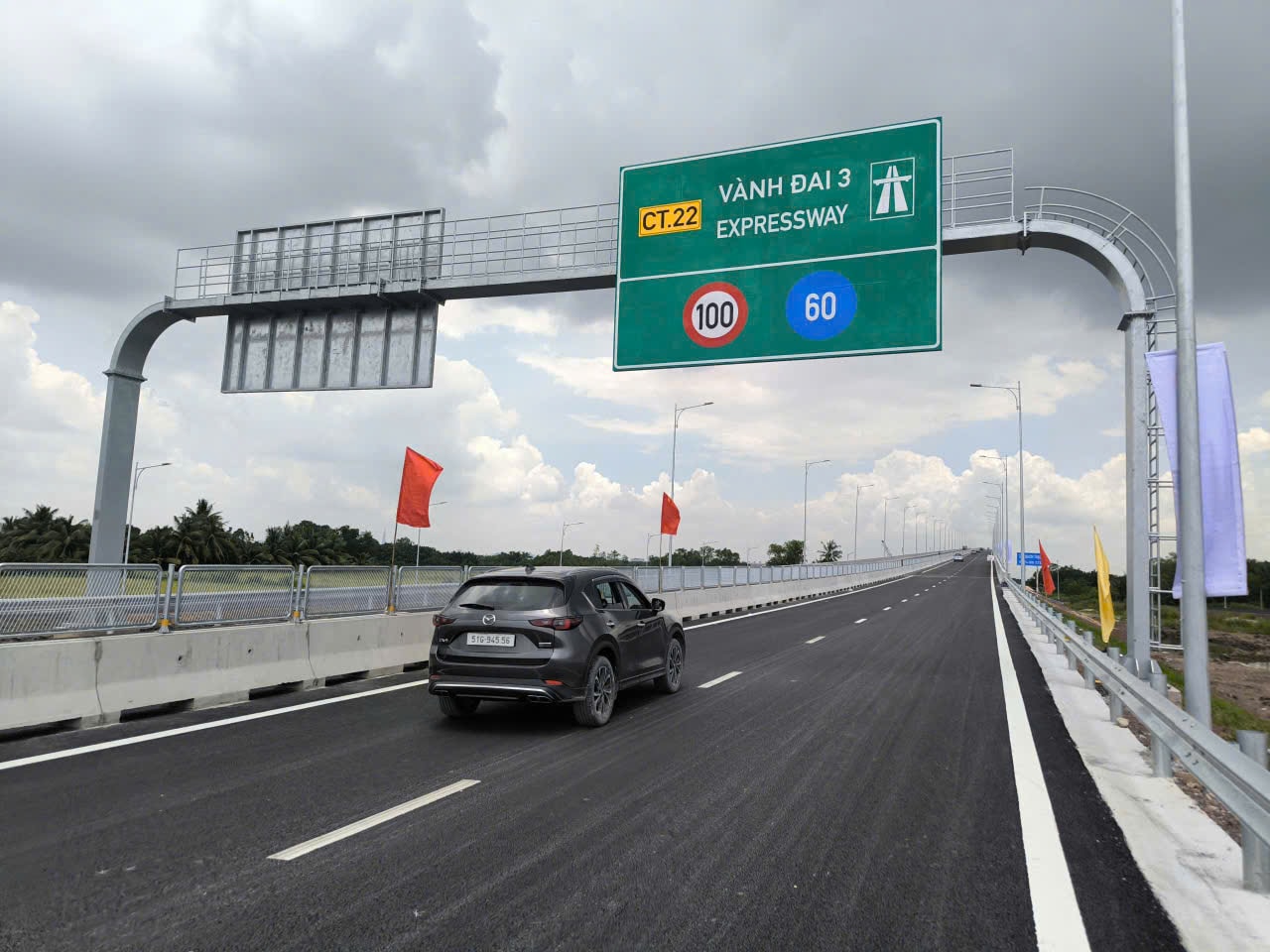

Một đoạn đường Vành đai 3 TPHCM đã thông xe tháng trước. Ảnh: Đ.X

Được chia thành các gói thầu thực hiện theo địa phương, gồm TPHCM, Bình Dương, Long An trước đây và Đồng Nai, tiến độ thực hiện các dự án thành phần ở các địa phương hiện có sự chênh lệch đáng kể. Trong đó, dự án thành phần ở Tây Ninh (tức Long An cũ) có tiến độ thực hiện tốt nhất, đã hoàn thành ở mức gần 80% khối lượng công việc.

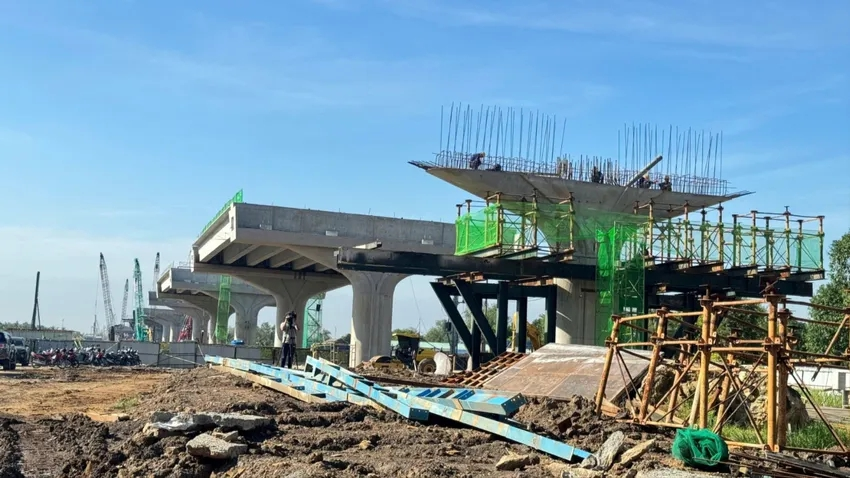

vanh-dai-3-1.p ng

Tiến độ thi công tại Tây Ninh – Địa phương dẫn đầu

Cụ thể, tại địa bàn tỉnh Tây Ninh, dự án Vành đai 3 TPHCM đang được triển khai với tiến độ khá nhanh chóng. Báo cáo tới đầu tháng 9 này, tỉnh Tây Ninh đang đẩy nhanh tiến độ thi công với mục tiêu hoàn thành phần đường của dự án vào tháng 10/2025. Được biết, dự án Vành đai 3 TPHCM ở địa bàn Tây Ninh có quy mô dài dài 6,37km, gồm 6 cây cầu, trong đó có 2 cầu trên tuyến chính (cầu Tân Bửu, Rạch Rích), 2 cầu trên đường song hành (cầu Tân Bửu nhánh trái và nhánh phải) cùng 2 cầu tại nút giao cuối tuyến (cầu vượt ngang và cầu quay đầu).

Tiến độ thi công tại Đồng Nai – Dần bắt kịp tiến độ chung

Trong khi đó, tình hình thực hiện dự án trên địa bàn tỉnh Đồng Nai gần đây có nhiều tín hiệu tích cực dù trước đó chậm hơn các địa phương khác. Trong đó, dự án cầu Nhơn Trạch cùng khoảng hơn 8km vừa đưa vào khai thác là một phần của tuyến Vành đai 3 TPHCM nhưng được thực hiện riêng rẽ, khởi công trước. Những thành phần còn lại của dự án trên địa bàn tỉnh Đồng Nai hiện hoàn thành khoảng 45% tổng khối lượng công việc. Tuy nhiên, tiến độ thực hiện các gói thầu ở Đồng Nai có sự tiến triển nhanh trong năm 2025 và được đánh giá sẽ hoàn thành với mốc thời gian chung.

vanh-dai-3-2.j pg

Tiến độ thi công tại Bình Dương (nay thuộc TPHCM)

Trong khi đó, dự án thành phần ở tỉnh Bình Dương cũ (nay là TPHCM) cũng hoàn thành ở mức hơn 45% tổng khối lượng. Với đặc thù phần lớn đường Vành đai 3 TPHCM ở khu vực này đã được xây dựng trước đó là đoạn Mỹ Phước - Tân Vạn nhưng dự án phải thực hiện nhiều nút giao thông, hầm chui có tính đặc thù cao. Theo đó, đường Vành đai 3 TPHCM đi trùng với Mỹ Phước - Tân Vạn (khoảng hơn 15km) sẽ được nâng cấp đạt chuẩn cao tốc chung đồng thời xây dựng 6 hầm chui, cầu vượt để phân luồng các phương tiện đường ngang (hiện đang là đèn tín hiệu giao thông).

Ngoài ra, trên địa bàn còn có nút giao Tân Vạn với quy mô lớn đang thi công. Do khu vực này có mật độ phương tiện quá lớn nên đây sẽ là hạng mục hoàn thành chậm hơn các hạng mục khác.

vanh-dai-3-4.j pg

TP.HCM – Địa phương có chiều dài tuyến lớn nhất

Trong khi đó, sau sáp nhập, TPHCM là địa phương có chiều dài Vành đai 3 TPHCM lớn nhất. Thậm chí, khi dự án được khép kín (cùng với cao tốc Bến Lức - Long Thành), đây cũng là đường vành đai có ý nghĩa quan trọng với TPHCM bởi đó sẽ là tuyến đường bộ ngắn nhất kết nối các phương trung tâm (như phường Sài Gòn, Bến Thành, Xuân Hoà với các phường trung tâm du lịch như Vũng Tàu, Tam Thắng…).

Mốc tiến độ và kế hoạch hoàn thành toàn tuyến

Theo ông Lương Minh Phúc, Giám đốc Ban quản lý dự án đầu tư xây dựng các công trình giao thông TPHCM, chủ đầu tư dự án, hiện nay, toàn bộ dự án Vành đai 3 TPHCM đã đạt 52% khối lượng. Các gói thầu xây lắp của các dự án thành phần đang tăng tốc, đảm bảo các mốc tiến độ hoàn thành thông xe từng đoạn tuyến trong năm 2025 và hoàn thành toàn bộ dự án trong năm 2026.

Cũng theo ông Lương Minh Phúc, dự kiến ngày cuối cùng của năm 2025, các đơn vị sẽ thông xe tuyến chính cao tốc với chiều dài khoảng 24,1 km (bao gồm 14,7 km cầu cạn, 6,4 km toàn tuyến, 3km cầu vượt, nút giao). Cạnh đó, phấn đấu thông xe kỹ thuật tuyến chính cao tốc khoảng 41,4 km. Đến 30/6/2026, dự kiến thông xe toàn tuyến tổng cộng 76,3 km, bao gồm toàn bộ đường song hành.

Được biết, ở thời điểm này, dự án cao tốc Bến Lức - Long Thành do đơn vị khác thi công dự kiến cũng thông xe toàn tuyến để chính thức khép kín đường Vành đai 3 TPHCM với quy mô đường cao tốc.

Lợi thế hạ tầng hiếm có tại FIATO Airport City

Một trong những yếu tố tạo nên sức hút mạnh mẽ cho FIATO Airport City chính là sự cộng hưởng trực tiếp từ hạ tầng Vành đai 3 TP.HCM. Tuyến đường huyết mạch này khi khép kín không chỉ rút ngắn thời gian kết nối từ TP.HCM, Bình Dương, Đồng Nai, Bà Rịa – Vũng Tàu đến sân bay Long Thành, mà còn mở ra “mạch giao thương” liên vùng thông suốt.

vanh-dai-3-3.j pg

Nhờ vị trí ngay cửa ngõ sân bay, tiếp giáp trục Tôn Đức Thắng (25B), FIATO Airport City được hưởng trọn lợi thế hạ tầng, trở thành trung tâm kết nối giữa metro – cao tốc – sân bay – vành đai. Đây chính là động lực phát triển chính, thúc đẩy nhu cầu an cư, lưu trú và thương mại dịch vụ, đồng thời đảm bảo giá trị gia tăng bền vững cho nhà đầu tư.

Xem thêm:

>> Cú Hích Tỷ Đô Từ Sân Bay Long Thành: Vì Sao Fiato Airport City Nổi Bật Giữa Tâm Điểm Kết Nối?

>>  Thang Long Real Group hợp tác các thương hiệu uy tín tạo HUB thương mại dịch vụ (TMDV) tiềm năng FIATO Airport City

>> Hub Thương Mại Dịch Vụ Khối Đế FIATO AIRPORT CITY – Chìa Khóa Sinh Lời Bền Vững Từ “Tâm Điểm” Sân Bay Long Thành

>> Shophouse Fiato Airport City – Hưởng trọn lợi thế từ 2 ga metro và sân bay Long Thành

Liên hệ ngay để đón đầu cơ hội đầu tư hấp dẫn tại Fiato Airport City!

  • Website: fiato-airportcity.vn

  • Hotline: 090 677 66 88

  • Địa chỉ: Khu dân cư Thăng Long - Hiệp Phước, đường Tôn Đức Thắng (25B), xã Nhơn Trạch, tỉnh Đồng Nai.

Công ty Cổ Phần Địa Ốc Thăng Long

  • - Giấy chứng nhận đăng ký doanh nghiệp số 0309829184 do Sở Kế hoạch và Đầu tư TP.HCM cấp lần đầu ngày 09/03/2010
  • - Giấy chứng nhận đăng ký đầu tư dự án FIATO AIRPORT CITY có mã số dự án: 2461475605
  • - Mã số doanh nghiệp / Mã số thuế: 0309829184
  • © 2023 - 2025 Bản quyền thuộc về Fiato Airport City. Tất cả các quyền được bảo hộ.

Liên hệ

  • - Địa chỉ dự án: Khu dân cư Thăng Long - Hiệp Phước, đường Tôn Đức Thắng (25B), xã Nhơn Trạch, tỉnh Đồng Nai.
  • - Địa chỉ trụ sở: số 178 - 180 - 182 đường Nguyễn Gia Trí, phường Thạnh Mỹ Tây, Thành phố Hồ Chí Minh
  • - Điện thoại: 0906776688
  • - Hotline CSKH: 1900 633 900 - (028) 7300 6856
